上海碳酸钙厂燃气蒸汽锅炉安装恒者锅炉维保

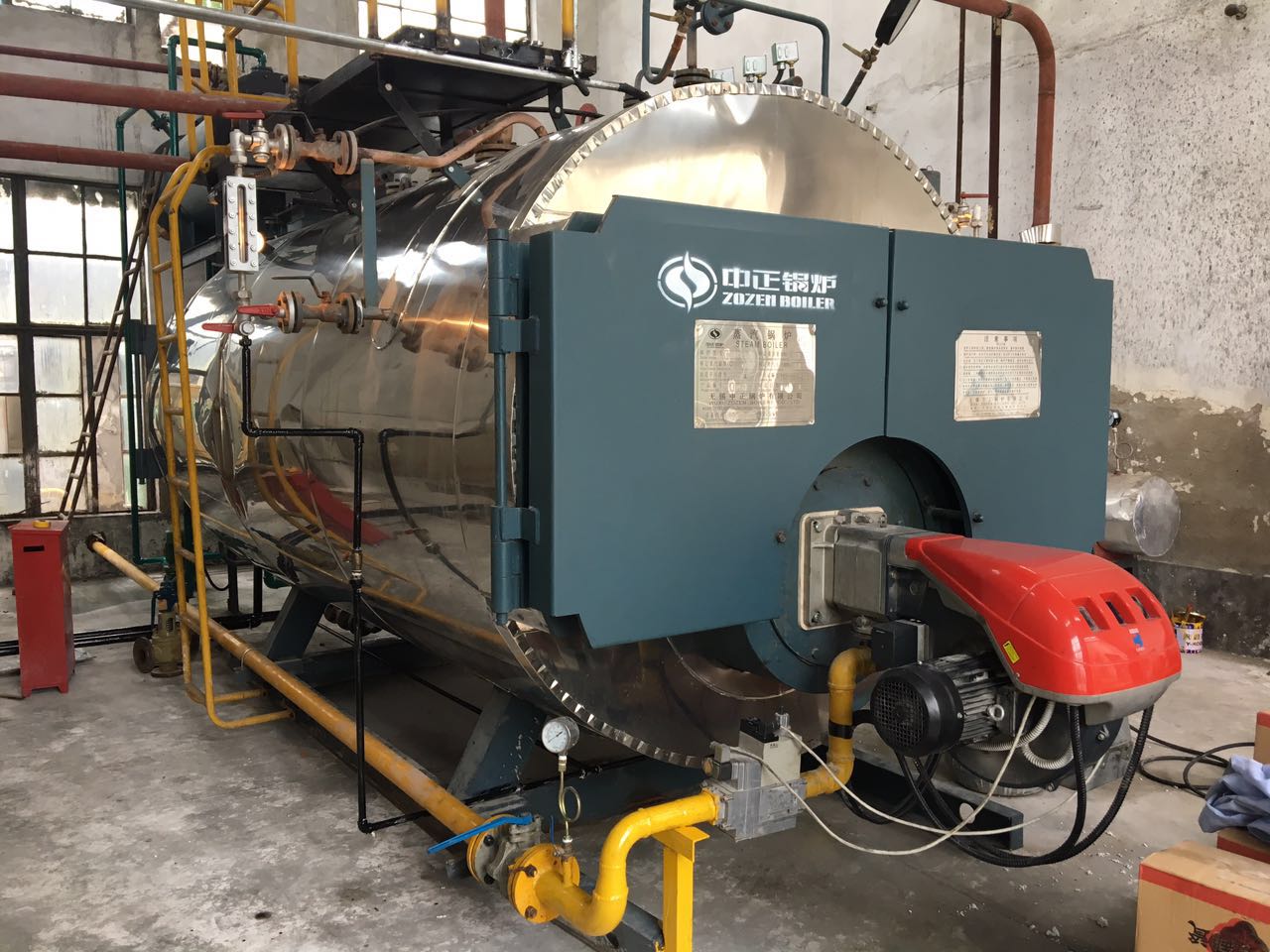

上海欣美碳酸钙厂根据生产需要安装一台燃气WNS2-1.0-Y、Q蒸汽锅炉于新锅炉房,由上海恒者机电工程有限公司负责开工告知、报检、安装、调试、验收及取证。
产品名称 |
WNS2-1.0-Y、Q |
额定工作压力 |
WI1404 |
制造日期 |
无锡中正锅炉有限公司 |

施工组织方案及程序
开工告知---基础验收----锅炉就位安装-----辅机设备就位安装-------管道安装-------电器仪表安装--------安全附件安装----无损检测-----冷态验
收-----保温-----热态验收-------竣工。
施工步骤及技术要求:
A、 安装前准备:
1. 办理开工告知。
2. 核对图纸,所有图纸 ,资料齐全
3. 有相应的承压锅炉生产制造许可证
4. 总图由市级监检审批等
B、 施工现场三通一平:水通、电通、油通、道路平整
C、 锅炉到位后,进行基础验收和划线:
1. 由建设,安装,土建三方单位按基础设备图,共同验收,并符合有关要求;
2. 以土建的基准线,和点,进行定位,按《锅炉安装作业指导书》操作
D、 就位和安全附件:
1. 锅炉搬运就位,以指导书进行,搬运的工具,要与锅炉重量想匹配。
2. 就位找平:纵向可有一定的倾向
3. 安全阀门安装:安装前校验合格,符合要求。排汽管和疏水管通到安全点,不得安装阀门
4. 水位表的安装:水位表高与锅筒正常水位允许偏差2mm,最高安全水位线上部可见边缘至少25mm。最低安全水位红线下部可见边缘至少25mm。
5. 压力表的安装:安装前校验合格,符合要求,精度要符合锅炉技术监察规程,同一管道上,压力表要安装在温度表的上游。
6. 温度表的安装:安装在介质变化灵敏的和具有代表性的地方,插座应与主管道相同。
7. 超压报警和高低水位报警器的安装。
8. 超温报警和其它联锁装置的安装。
E、 辅机设备安装:
1. 分汽缸及水处理系统锅炉房原有利用。
2. 主蒸汽管道安装:管道安装所采用GB3087-2008,材质20#,按照国家标准进行材料验收,符合相关规定;下料、坡口、组对、采用氩电联焊焊接、自检、无损探伤。管道焊接自检完成后,按照相关规定以≥10%的比例进行检测。
3. 排污管道的安装:安装时尽可能减少弯头,并不采用螺旋连接,额定蒸发量大于1T/H或额定蒸汽压力大于等于0.7Mpa的蒸汽锅炉,和额定出口热水温度大于等于120℃的热水锅炉排污管上,要安装二个串联的排污阀。
4. 电器控制及仪表安装:以锅炉厂家电器原理图为准,接线后测试无误,方能通电试机。符合《工业自动化仪表工程施工及验收规范》;符合《低压用户电气装置规程》;管道及燃油管道接地装置符合GB50169-2006的相关要求。
5. 天然气供应系统的安装:本次锅炉安装配套的天然气成套设备由专业供应商提供,并根据供应的要求,进行管道规范安装。采用氩电联焊焊接方式,完工后要进行了气密性试验和强度试验,合格后方可进行通气生产。并刷涂黄色油漆及标志。
6. 燃烧器的安装:燃烧器安装前必须经过型式试验,并有合格检验报告,方可运至现场依据燃烧器厂家安装说明进行安装,安装完成后,进行质检与初步调试。
7. 液压试验:此台蒸汽锅炉额定工作压力均为:1.0Mpa,水压试验压力为:1.4Mpa。
8. 热态调试程序步骤:熄火保护(燃烧器)、锅炉极低水位停炉保护、锅炉超压停炉保护、锅炉低水位水泵自动进水、燃烧器负荷调节、锅炉燃烧器启停调节。
上海恒者机电工程有限公司,其前身是一家专业从事锅炉安装与锅炉出租、压力管道安装、压力容器调试、工厂能源投资管理、机电设备类安装的公司,具有多年历史的安装单位,是拥有多年经验的松江特种设备安装公司。
